绵西高速公路汛期抢险

齐心协力防汛抢险  竭尽全力保通保畅



当前,我省已进入主汛期。7月14日气象部门发布暴雨黄色预警,项目部紧急启动防汛抢险应急预案,集结人员、清查物资,强化巡查,各级成员严阵以待,全面做好应急保畅准备工作。

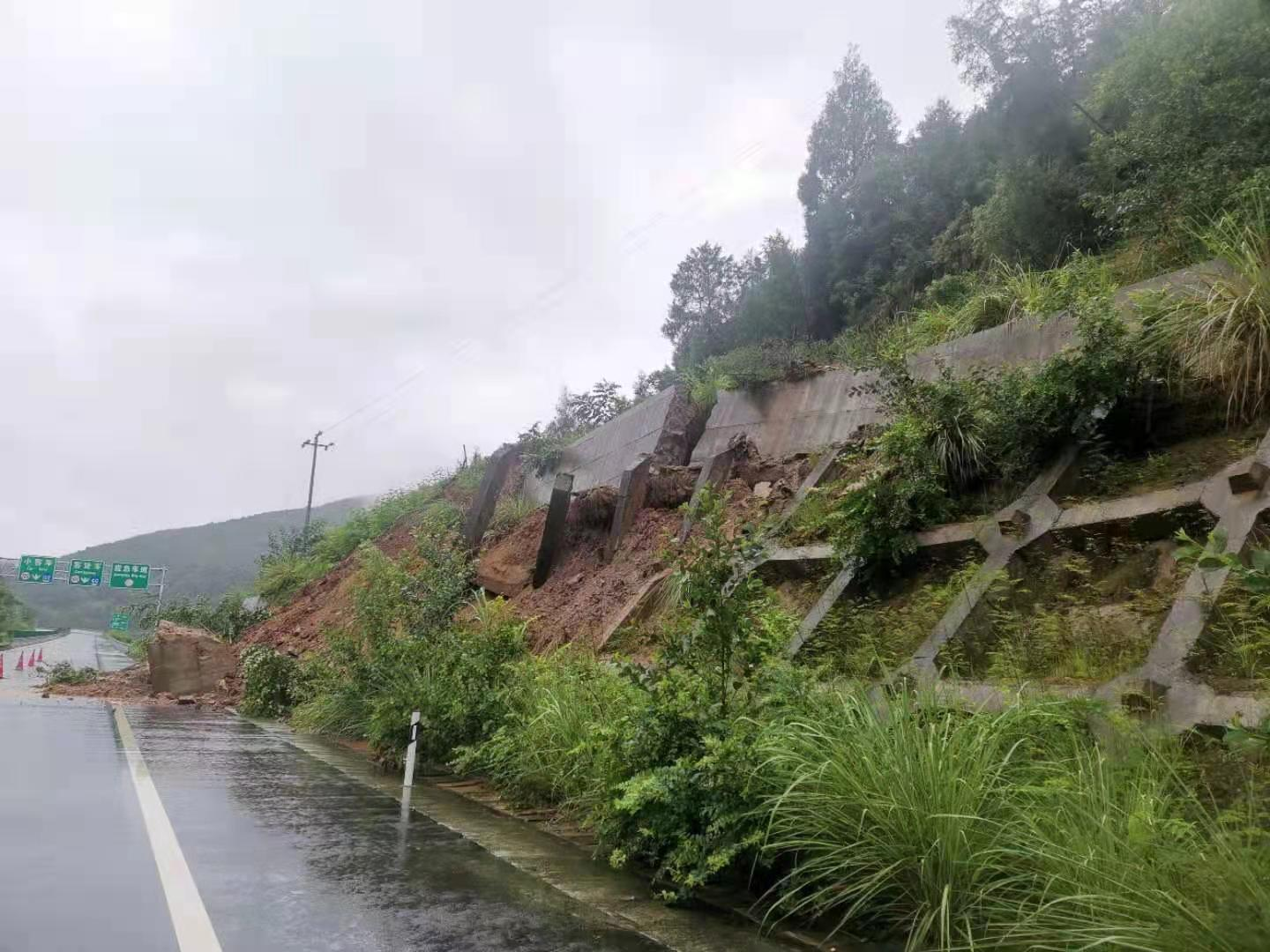

7月16日凌晨5时零8分绵西高速西绵向K77+200主线边坡土体塌方至行车道,泥浆流到超车道上,已经严重影响过往车辆的行车安全,工程养护处立即组织抢险人员至K77+200塌方现场,做好交通管制,清理路面淤泥,堆码沙袋,做好临时防护措施,保证过往车辆行车安全。

在抢险K77+200塌方的同时,工程养护处对绵西高速暴雨路段进行了巡查,发现绵西向K91+800、K82+950、K80+000、K76+300、K74+200、西绵向K78+100等边坡都有不同程度的塌方,工程养护处针对不同的险情,组织养护公司所有人员分组行动,对塌方位置进行管控,做好临时处置措施,保障道路畅通。

8时50分柏梓互通盐亭至柏梓方向匝道边坡滑坡,造成盐亭至柏梓方向匝道和柏梓至绵阳方向匝道交通阻断。险情发生后,工程养护处人员第一时间赶至现场。由于现场持续暴雨,边坡不稳定,存在二次滑坡的风险,加上坡顶还有一根高压电线杆已经倾斜。根据高管局“七不抢”的原则,工程养护处会同高速交警、高速执法现场商议决定:暂时封闭西充至柏梓及柏梓至绵阳匝道,养护公司做好封闭匝道的管制措施,待边坡稳定后再进行处理。

截至2021年7月16日下午15时,现场所有塌方位置的临时保通保畅措施已全部完成。正在逐点清理垮塌的土石方。本次抢险一共出动25人,2台挖掘机,6辆运输车,4辆皮卡车,2辆轻卡车。

本次抢险工程养护处反应迅速、处治有效,保护了过往司乘的人身、财产安全,突出了绵南公司“速度快、服务好”的宗旨,受到了高交和执法的高度认可。

在接下来防汛减灾复杂严峻的形势下,在新一轮强降雨的考验下,工程养护处切实做好强降雨应对和暴雨期间安全生产各项工作。时刻绷紧防大汛、抢大险、救大灾这根弦,坚持“宁可十防九空,不可失防万一”的原则,认真落实“雨前排查、雨中巡查、雨后核查”要求,严格执行24小时值班值守制度,确保人员在岗在位确保一旦发生险情,快速响应、科学应对,尽最大努力避免人员伤亡,降低灾害损失。
